做园区道路、河道治理、鱼塘回填、工地低洼段的老板经常问:
“底下全是烂泥,我是把泥挖走换填,还是原地固化?”
一句话结论:
处理深度>1m 的浅层软基(池塘、低洼积水段、河道淤泥),优先选原位固化:不用外运淤泥、不用外购碎石,工期比换填明显缩短;换填法更适合浅层、小面积、土方能外运且换填料充足的场景。

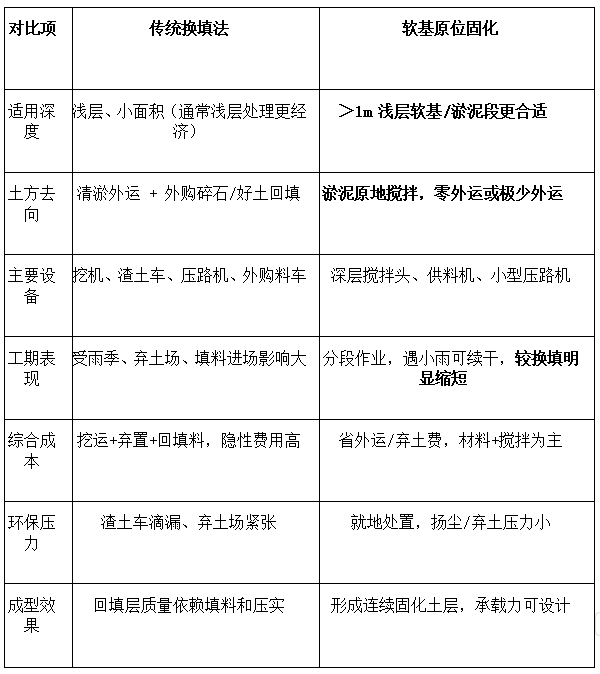

一、原位固化 vs 换填法 核心对比

行业常见参考:万方级软基,换填受外运和天气制约工期波动大;原位固化可压缩等待晾晒/外运时间,整体“能干活的时间”更连续。
二、原位固化标准流程(照着排工期)
- 勘察 + 配比试验:取原位淤泥样,测含水率、有机质、pH、颗粒分析;掺量约 6% 作初值,最终以室内试块+现场试搅定。
- 分块放线:按 10–30㎡/块 划分,块间预留 ≥10cm 复搅搭接带,防接缝软弱夹层。
- 搅拌头下沉喷浆:专用搅拌头边下沉边喷浆,至设计深度后反向提升;同一位置 搅拌 ≥3 遍,目测混合均匀度 >90%。
- 静置预压:搅完静置 1–2 天,挖机/压路机预压整平,消掉表面松散层。
- 养护 ≥28 天:覆膜/土工布保湿,到期做贯入、载荷板或钻芯,承载力达标再上结构层。
三、什么情况别硬上原位固化
- 流塑状超软淤泥(含水率过高):别直接搅,先真空预压/排水降水,把水降下来再固化,不然药剂被水稀释,强度起不来。
- 土层极深、荷载等级极高:原位浅层固化只是其中一道工序,要配合桩基/深层搅拌桩/预压等组合工艺。
- 有重金属或污染土:先按 GB 36600 做土壤污染评估,别把污染土“封”进路基里。
四、⚠️ 3 个避坑点
- 流塑状淤泥不脱水直接喷 —— 钱花了,土还是稀的。
- 固化剂没报告就进场 —— 软基项目监理必查,固化剂须符合 CJ/T 526-2018《软土固化剂》,出厂合格证+第三方检测报告缺一项都被动。
- 不分块、不搭接、不试搅 —— 表面看着硬,底下有“夹生层”,后期车一压就鼓包。
五、本地服务钩子
卓耀建材(山东)有限公司|济南及周边软基项目可提供:
- 池塘/河道/低洼段 软基原位固化配比方案(掺量、水深、含水率、承载力测算)
- CJ/T 526-2018 合规固化剂 直供,带检测报告
- 首次施工申请技术员:分块放线、搅拌遍数、压实
需要针对具体工程选型、用量与报价? 欢迎联系 卓耀建材(山东)有限公司:
技术咨询 / 微信:19141072806(微信同号),电话:18553297040|邮箱:549584797@qq.com
更多资料:产品中心 · 服务案例 · 联系我们
本文由 卓耀建材(山东)有限公司 技术团队撰写维护。文中配比与用量为工程经验值,正式施工请以现场土工试验与技术人员方案为准。
