做市政和河道整治的朋友最头疼的一种工况:池塘、低洼积水段、河道淤泥——土是流塑状的,含水率飙到 50%–80%,挖机一踩就陷,换填法要外运几千方泥、再拉几千方好土回来,工期拖、费用炸。

这类浅层软基(处理深度 >1m),我们推荐原位搅拌固化:不用挖、不用运,把专用固化剂直接拌进原位淤泥里,就地硬起来,形成满足后续施工要求的固化土层。

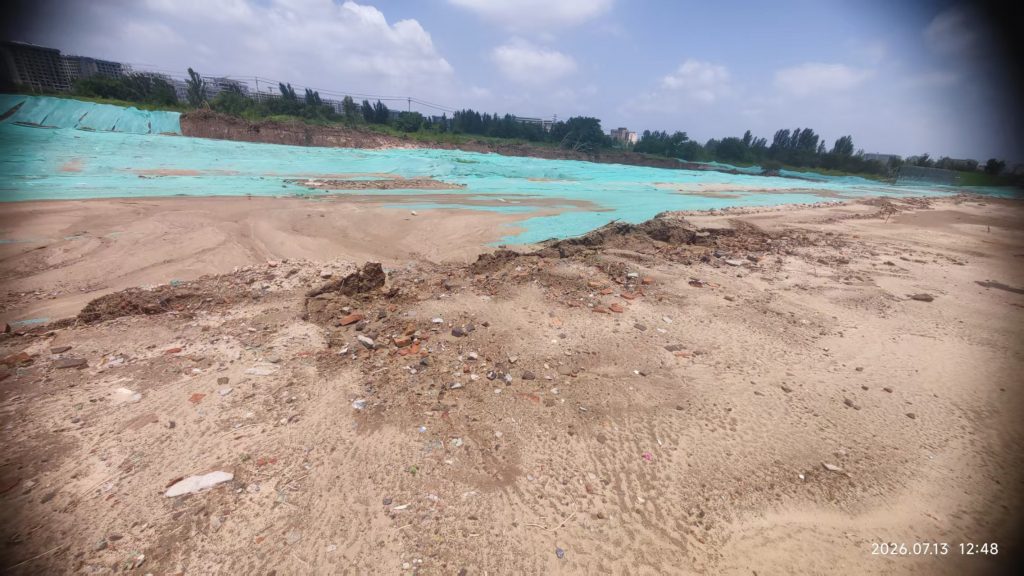

去年我们在杭州拱墅区一个河道整治项目上跑了完整流程,今天把参数和工序一次讲清。
一、为什么选原位固化?跟换填法比一比

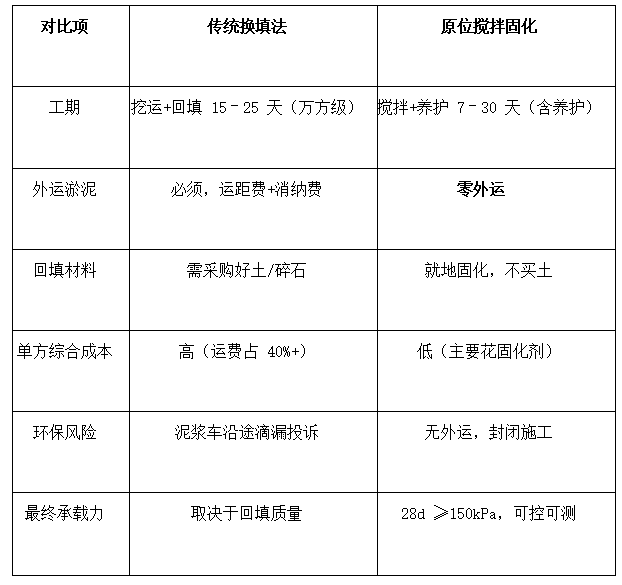

结论:处理深度 1–3m 的浅层软基,原位固化在工期和综合造价上基本碾压换填。
二、核心参数(杭州拱墅区项目落地值)

6% 是设计基准值,不是死数。不同河道淤泥的有机质、含水率、pH 差异大,最终掺量必须靠室内配比试验+现场试搅双保险定。
三、原位搅拌施工流程(5 步)
① 前期勘察 + 室内配比试验
- 取原位淤泥样(不少于 20kg),测天然含水率、有机质含量、pH、颗粒分析
- 室内按 4%、6%、8% 三组掺量做试块,7d 强度达 120kPa 的最低掺量定为基准掺量
- 同步确认固化剂符合 CJ/T 526-2018《软土固化剂》标准,索要出厂合格证+第三方检测报告
② 清理表障 + 分块放线
- 清表:移除浮渣、杂物、表层积水(不用完全抽干)
- 按 10–30㎡/块 划分施工单元,块间预留 ≥10cm 复搅搭接带——防止相邻块接缝漏搅形成"软弱夹层"
③ 深层搅拌(核心工序)
- 专用搅拌头边下沉边喷浆,到达设计深度后反向提升搅拌
- 提升速度控制在 0.5–0.8m/min,确保每延米喷浆量均匀
- 同一位置搅拌遍数 ≥3 遍,目测混合均匀度 >90%(无明显淤泥花斑)
- 流塑状超软段可适当增加喷浆压力和搅拌遍数
④ 静置预压
- 搅拌完成后静置 1–2 天,让固化反应初步启动
- 用挖机或压路机预压整平,消除表面松散层
- 此时表层已有一定强度,人员和轻型设备可上人作业
⑤ 保湿养护 ≥28 天
- 覆盖土工布/薄膜保湿养护
- 28d 后钻芯取样或载荷板试验,承载力达标后进入下一道工序

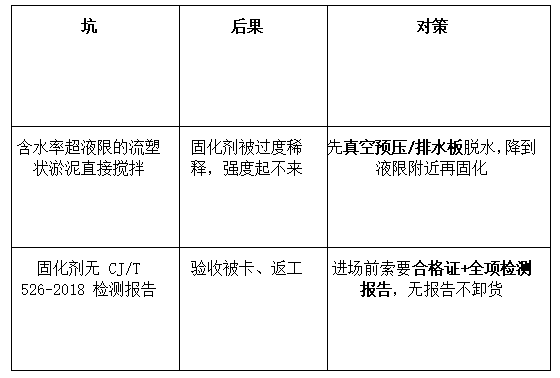

四、两个必须避的坑

特别提醒:市政/河道项目验收严,监理必查固化剂型式检验报告。市面上有些"万能土固剂"拿的是建材类检测而非 CJ/T 526-2018 软土专用标准,报告对不上等于白做。
五、杭州及周边服务
卓耀建材针对长三角地区(杭州、嘉兴、湖州等)软基项目:
- 提供 CJ/T 526-2018 全项检测报告 + 合格证随货走
- 可安排技术员到现场指导试搅,确定最终掺量
- 支持先寄 20kg 淤泥样做室内配比,出掺量建议单后再订货,不盲目
需要针对具体工程选型、用量与报价? 欢迎联系 卓耀建材(山东)有限公司:
技术咨询 / 微信:19141072806(微信同号),电话:18553297040|邮箱:549584797@qq.com
更多资料:产品中心 · 服务案例 · 联系我们
本文由 卓耀建材(山东)有限公司 技术团队撰写维护。文中配比与用量为工程经验值,正式施工请以现场土工试验与技术人员方案为准。
技术咨询 / 微信:19141072806(微信同号),电话:18553297040|邮箱:549584797@qq.com
更多资料:产品中心 · 服务案例 · 联系我们
本文由 卓耀建材(山东)有限公司 技术团队撰写维护。文中配比与用量为工程经验值,正式施工请以现场土工试验与技术人员方案为准。
